La Contraloría General de la República alertó sobre un déficit presupuestario e irregularidades en tres obras viales de la Municipalidad Provincial de Pacasmayo, en San Pedro de Lloc, cuya inversión conjunta supera los S/22 millones. Las observaciones podrían comprometer la continuidad de los proyectos, cuyo plazo contractual vence el 5 de noviembre de 2026.
Déficit y retrasos en las obras
Según el Informe de Visita de Control n.º 011-2026-OCI/0421-SVC, entre el 16 y 20 de julio se verificó que los montos certificados durante el primer mes fueron inferiores a lo programado. Las obras tenían previstas ejecuciones por S/2.4 millones, S/2.2 millones y S/3.3 millones, pero solo se certificaron S/1.7 millones, S/2 millones y S/1.9 millones, respectivamente.
La Contraloría también advirtió que el consorcio ejecutor no presentó la valorización de junio, mientras que la correspondiente a mayo fue observada por la municipalidad al estar incompleta.
Abandono y deficiencias constructivas

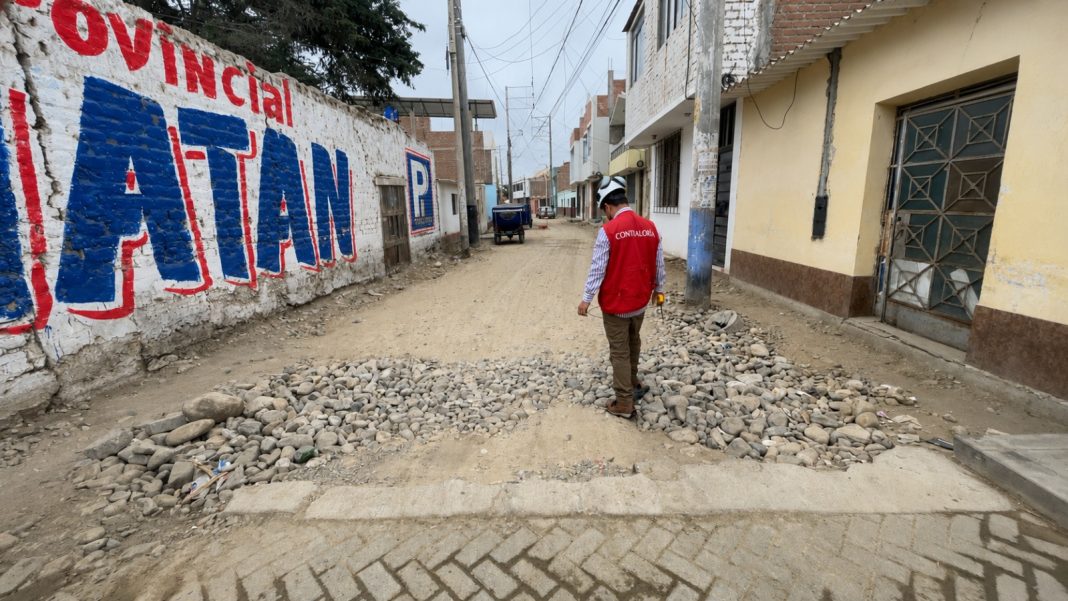

Durante las inspecciones del 16 y 17 de julio se constató ausencia de personal y maquinaria en las obras de San Isidro – Segunda etapa y San Pedro de Lloc. En Cruce El Milagro solo había actividad en un frente y parte de los trabajos correspondía a labores ya valorizadas y pagadas.
El informe también señala trabajos consignados como ejecutados que no fueron realizados, ausencia de profesionales clave y deficiencias en las capas estructurales del pavimento. La Contraloría comunicó las observaciones al alcalde provincial para que adopte acciones correctivas y reporte sus avances dentro de cinco días hábiles.
